出售域名
域名商店yirz.cn

强夯法地基处理施工工艺技术!

一、编制依据

1.《建筑工程施工质量验收统一标准》(GB50300-2013)。

2.《建筑地基基础工程施工质量验收规范》(GB50202-2018)。

3.《强夯地基处理技术规程》(CECS279-2010)。

4.《建筑地基处理技术规范》(JGJ79-2012)。

5.《建筑施工土石方工程安全技术规范》(JGJ180-2022)。

6.《工程测量规范》(GB50026-2020)。

二、施工准备

(一)技术准备

1.根据实际编制施工技术方案、质量计划,编制中力求考虑周到,措施得力,便于操作。并上报监理工程师批复。在掌握现场情况的基础上,合理划分施工段、并制定详细的施工计划。

审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。

2.对施工人员进行技术交底

对参加施工人员进行上岗前技术培训,考核合格后持证上岗。

利用已批复的水准点、导线点定出路线边线、中线及标高控制点;用GPS在现场恢复和固定线路测量桩点,并设立标记,在施工过程中严格保护主要控制点。并根据设计文件要求,布设夯点。

3.施工前应经试验确定最佳夯击能、间歇时间、夯间距等参数。

4.确定起夯面高度

(二)材料机具准备:

1.主要机械设备表:

三、工艺流程:

强夯施工工艺流程图

四、施工要点:

1.平整场地:原地面复测无误后,对用地范围内的垃圾、有机物残渣农作物根系予以清除;原地表以下至少30cm的地膜、草皮和根茎等予以清除,表土清除干净后再进行填前碾压。对原地面凹凸不平、相对高差小于500mm的地段应进行整平;对相对高差大于500mm的坑应分层夯填到原地面,对独立的大坑,要单独作为作业面。强夯施工范围外两侧设置低于强夯工作面1.0m左右深排水沟,排水沟要与排水通畅的排水口连通。为了保护周边构筑物,施工场地应设置防震沟,其深度应比周边构筑物基础埋深低0.5m以上。

2.确定强夯参数:选取面积不小于30*30m、地质条件具有代表性的试验区试夯,以确定最佳夯击能、夯击次数、遍数夯击间距等参数。

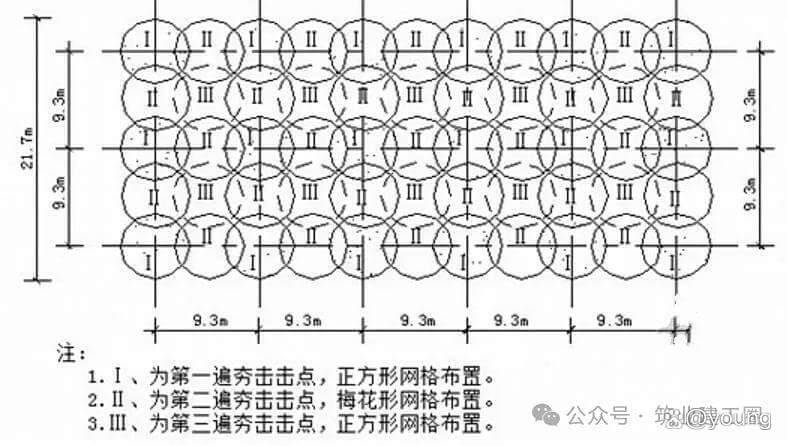

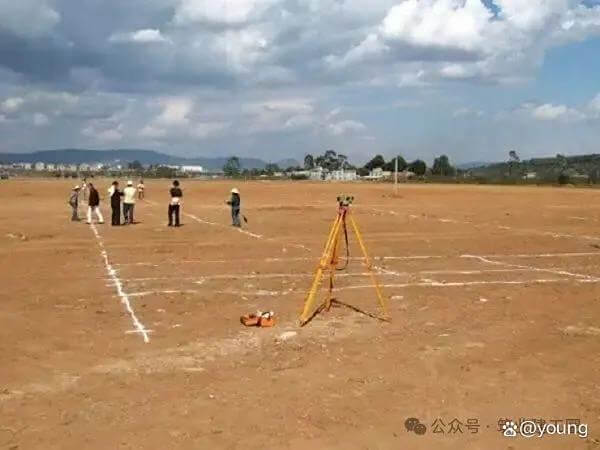

3.测量放线、定位:夯击点按正方形方格布置,用白线撒出,夯点定位允许偏差为±50mm。每遍夯击前要对夯点放样,并作出引桩,标明位置,记录清楚,以保证以后夯击点布设位置准确。

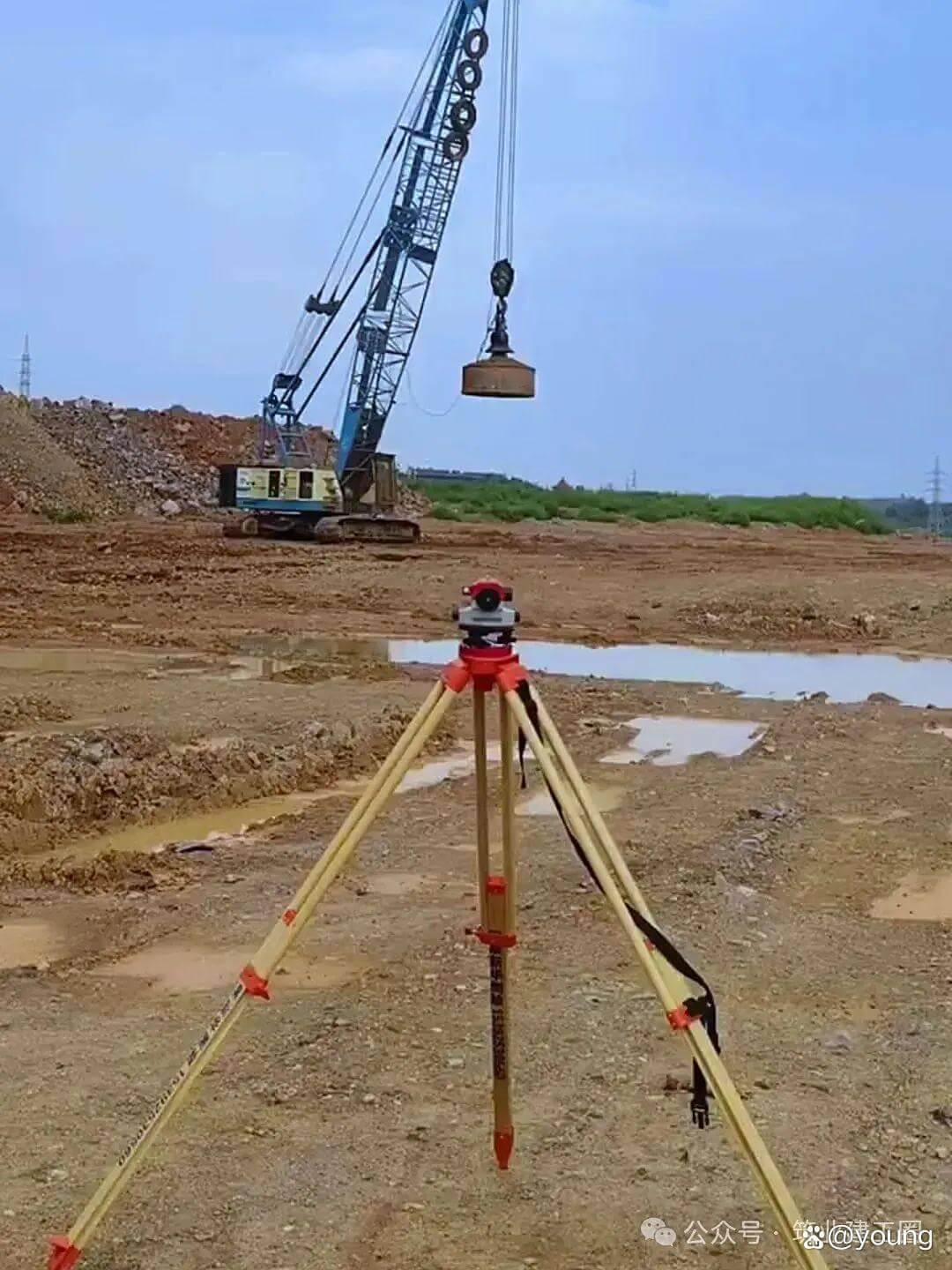

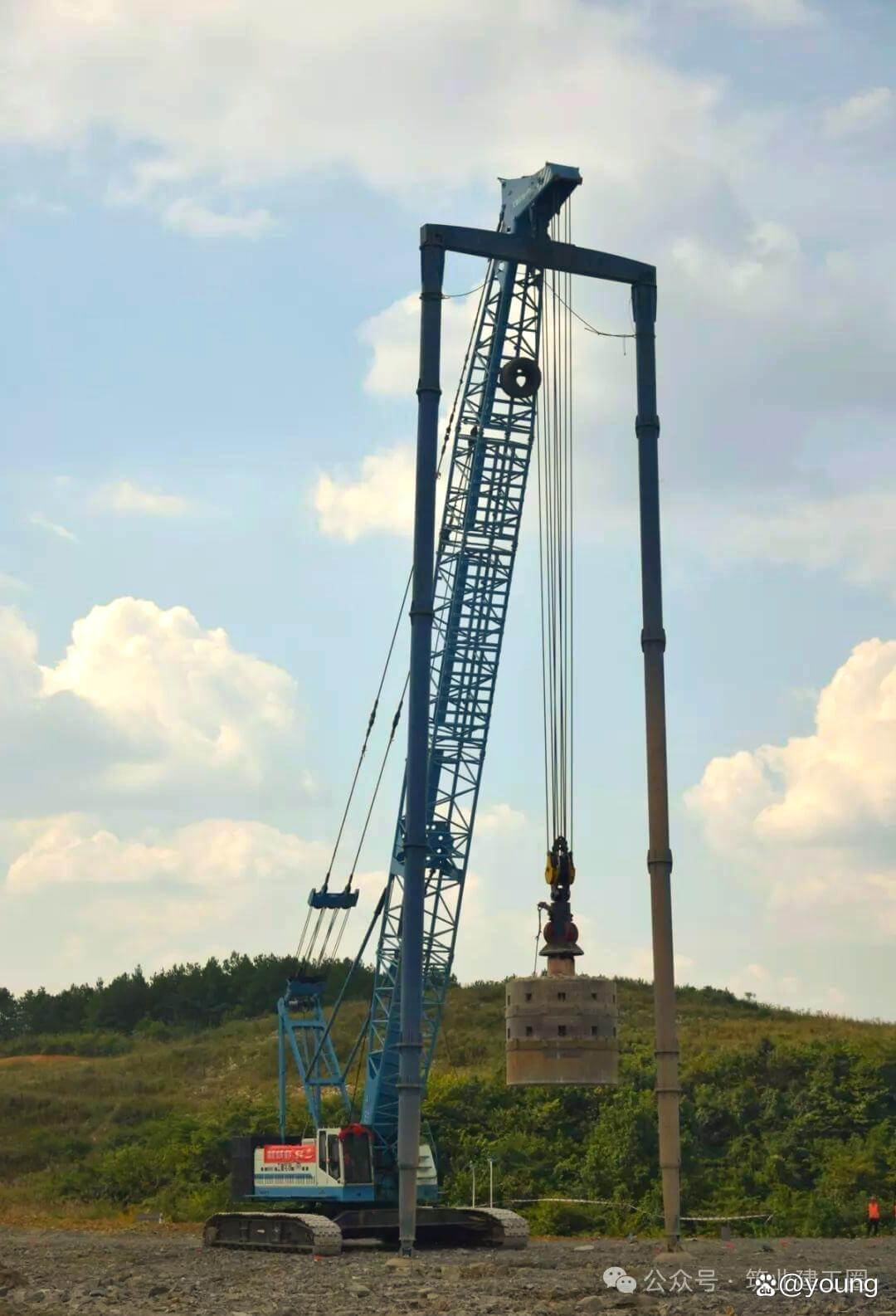

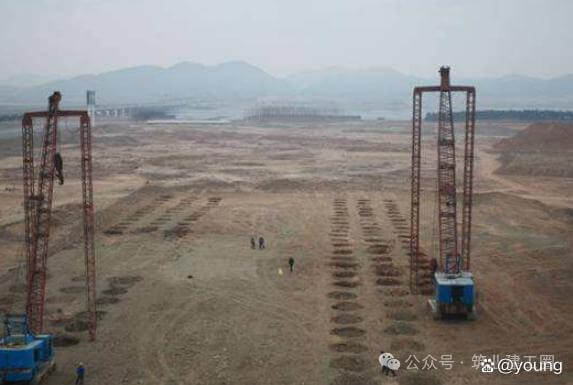

①第一遍点夯:吊车就位,使夯锤对准夯点;测量夯前锤顶高程;将夯锤起吊到预定高度,待夯锤脱钩自由下落后,放下吊钩,测量锤顶高程,若发现因坑底段斜而造成夯锤歪斜时,应及时将坑底整平;按设计规定的夯击次数及控制标准,完成一个夯点的夯击,并做好夯击记录;重复上述步骤直至完成第一遍点夯。

②第二遍点夯:第一遍点夯完成后用推土机将夯坑填平,压路机碾压两遍后测量整平后的标高,重新放线定位,准确恢复设计图纸中的第二遍夯点位置,第二遍夯点在第一次夯点中间穿插进行。

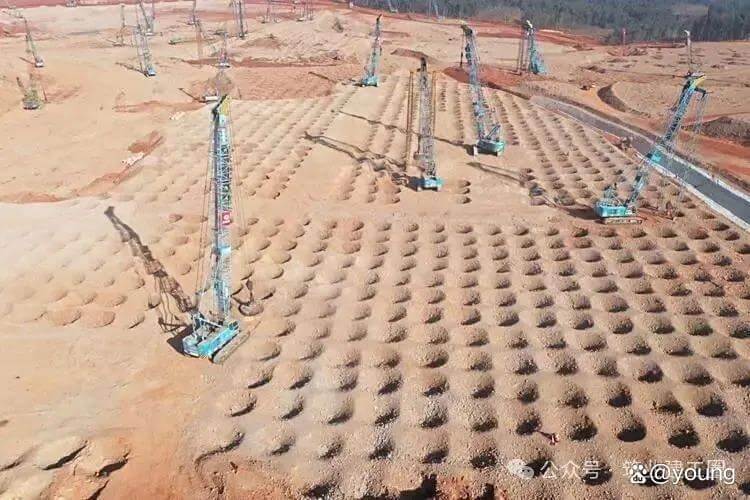

③满夯:最后一遍为满夯,夯击时按设计图纸中的全幅满夯搭接图进行,满夯采用夯点彼此搭接1/4夯锤直径连续夯击,满夯后的地表应加一遍机械碾压,以满足地基土的压实度要求。

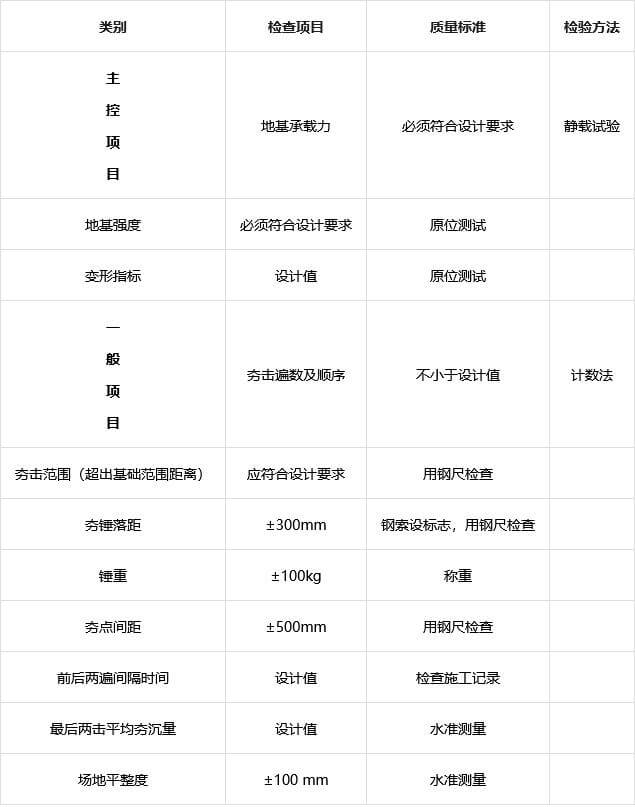

4.观测记录:严格按要求进行逐点夯击,每击一次,在固定位置上观测一次高程并记录,强夯全过程应记录完整并及时整理数据。
未经允许不得转载:安全技术质量-嘻嘻酷 » 强夯法地基处理施工工艺技术!

出售域名

2026年第一波域名清仓处理

联系我们联系我们
